Schulzentrum Wehrli
Projekt «Schoderbach»: CHF 3'834'216 (Teiletappe 2025)
Die Bauarbeiten bei der Grossbaustelle Schoderbach / Schulzentrum Wehrli verlaufen planmässig und liegen aktuell im vorgesehenen Zeitrahmen. Anfang Oktober 2025 konnten die überschnittenen Bohrpfähle (geschlossener Baugrubenabschluss) erfolgreich fertiggestellt und dementsprechend das Bohrgerät abgezogen werden.
Im Anschluss daran wurde innerhalb des Baugrubenabschlusses bis auf das Niveau der ersten Ankerlage ausgehoben, welche der seitlichen Sicherung der Baugrube dient. Parallel dazu erfolgte die Absenkung des Grundwassers ebenfalls innerhalb der Baugrube.
Nach Abschluss des rund 2.00 m tiefen Zwischenaushubs wurde das Ankerbohrgerät installiert und mit den Bohrungen für die Anker begonnen. Gleichzeitig starteten die Bohrungen für die Erdwärmesonden innerhalb der Baugrube. Insgesamt werden 18 Erdsonden erstellt (davon 11 innerhalb der Baugrube). Jede Sonde weist eine Tiefe von 300 m auf und dient künftig der Gewinnung von Heizenergie für den Neubau sowie für die bestehenden Gebäude des Schulzentrums Wehrli.
Seit Anfang Dezember 2025 sind rund die Hälfte der ersten Ankerlage sowie 9 der 11 Erdsondenbohrungen in der Baugrube ausgeführt.
Folgende Arbeiten konnten im vergangenen Jahr umgesetzt werden:
Rückbau der angebauten Gruppenräume (Budget: CHF 49'070, Investition Nr. 130004)
Die bestehenden Gruppenräume wurden gemäss Vorgaben der Denkmalpflege entfernt. Dazu gehörten auch Fassadenabschlüsse, um die spätere Gesamtsanierung vorzubereiten.
Allgemeine Vorbereitungsarbeiten für den Neubau und die unterirdische Doppelturnhalle (Budget: CHF 3'785'146, Investition Nr. 130007)
Dazu zählten die Einrichtung der Baustelle, Sicherungen der Baugrube sowie der Beginn der Aushubarbeiten und der Erdsondenbohrungen.
Auf der Website der Schule Kreuzlingen zeigen wir Bilder der Baustelle per Livekamera.
Der Zeitplan sieht folgende Etappen vor:
| 2024 | Abschluss der Planungsphase und Volksabstimmung |
| 2025–2027 | Neubau Schulhaus und Neubau unterirdische Doppelturnhalle |
| 2027–2028 | Umnutzung der bestehenden Turnhalle |
| 2028–2030 | Sanierung des gesamten Ensembles |
| 2030 | Einweihungsfest |
Spatenstich
Vor Baubeginn

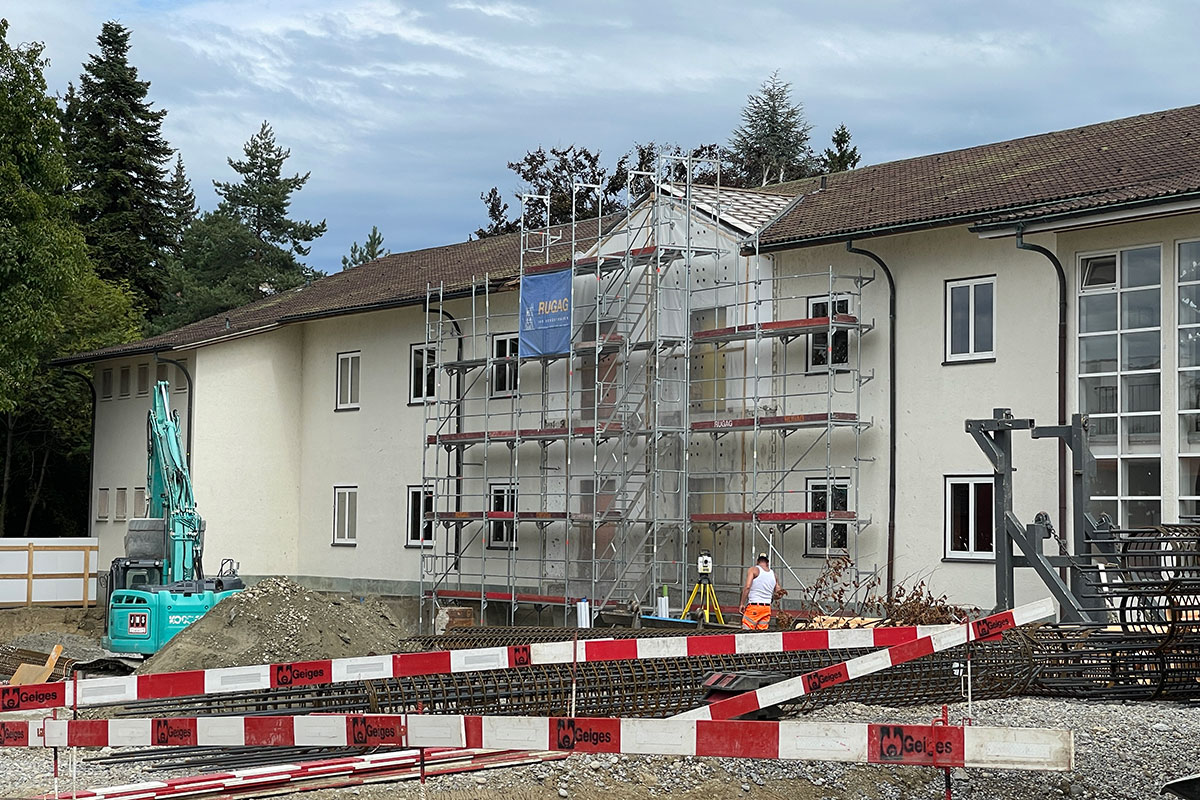

Rückbau Gruppenräume

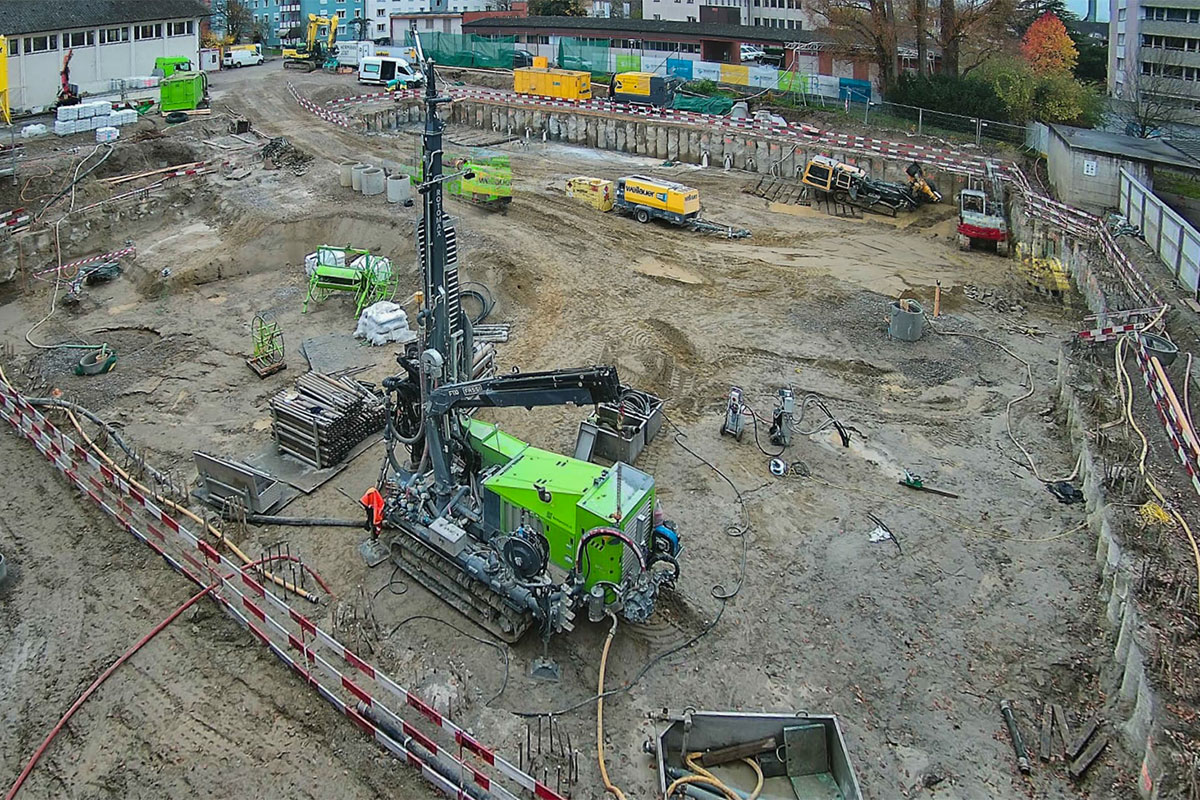

Fortschritt Baugrube
Schulhaus Rosenegg
Investition Nr. 130008 (2025: CHF 474'035)
In den Sommerferien 2025 bauten wir das Schulhaus Rosenegg umfassend um, um den aktuellen Anforderungen an Brandschutz, Schallschutz und moderner Lernumgebung gerecht zu werden.
Klassenzimmer und Lehrerzimmer wurden neu gestrichen und mit akustisch optimierten Bodenbelägen ausgestattet. Das Mobiliar erneuerten wir, um zeitgemässe Unterrichtsformen zu ermöglichen.
Die Brandschutzmassnahmen spielten eine zentrale Rolle. Es wurden Rettungszeichen und Sicherheitsbeleuchtung erneuert sowie Schulzimmertüren angepasst, sodass nun die aktuellen Vorgaben der Gebäudeversicherung Thurgau eingehalten sind.
Auch die Elektroinstallationen haben wir umfassend modernisiert. Dazu gehörten neue Leitungen und die Umstellung auf energieeffiziente LED-Beleuchtung.
Vor der Sanierung
Nach der Saniertung
Hort Bachweg
Investition Nr. 130009 (2025: CHF 161'952)

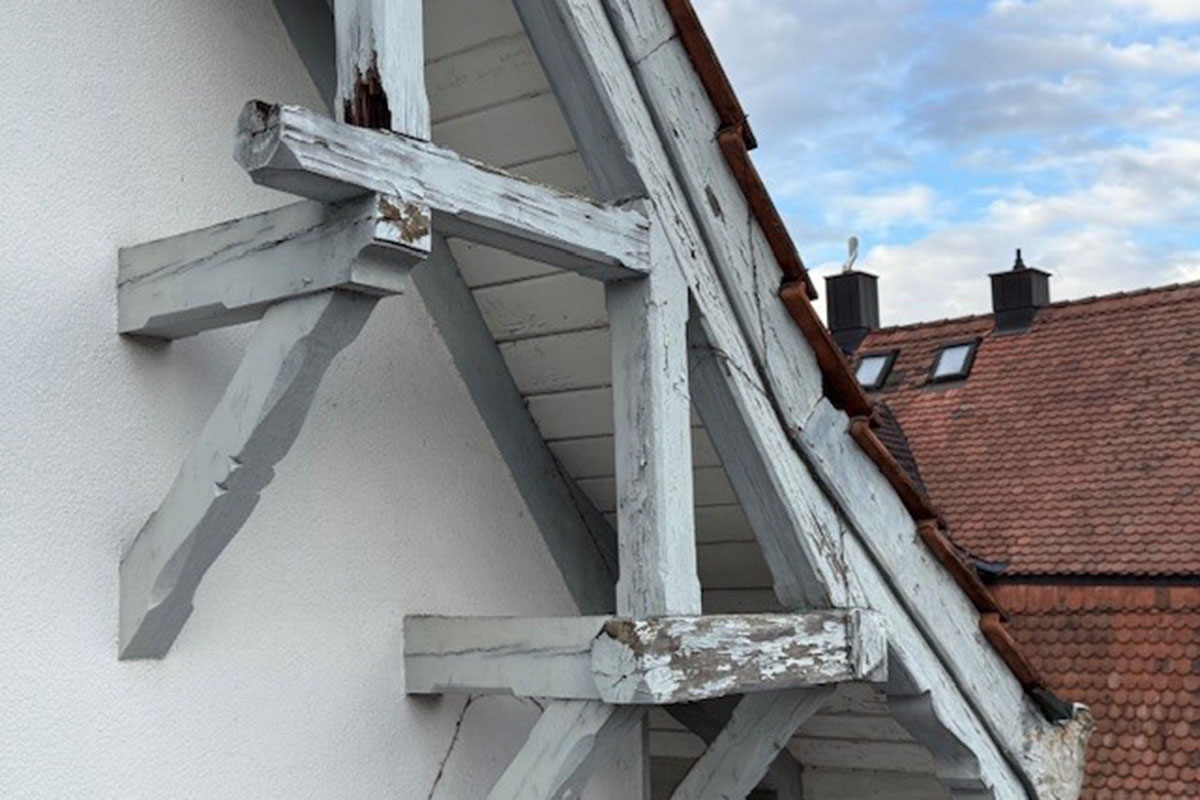

Im Jahr 2025 wurde die zweite Etappe der Dach- und Fassadensanierung erfolgreich abgeschlossen. Ziel der Arbeiten waren die Instandsetzung und die optische Aufwertung des Altbaus sowie die Sicherstellung der Bausubstanz für die kommenden Jahre.
Die Sanierung umfasste folgende Massnahmen:
- Dachuntersichten und sämtliche Holzbauteile wurden instandgesetzt und neu gestrichen, um Witterungsschäden vorzubeugen
- Bedachung und Abdichtungen wurden erneuert, um die Gebäudesicherheit zu gewährleisten
- Elektroinstallationen wurden angepasst und modernisiert
- Malerarbeiten an Fassaden und Innenbereichen sorgen für ein frisches Erscheinungsbild
- Zusätzlich wurde eine Photovoltaikanlage installiert, um den Energieverbrauch nachhaltig zu senken

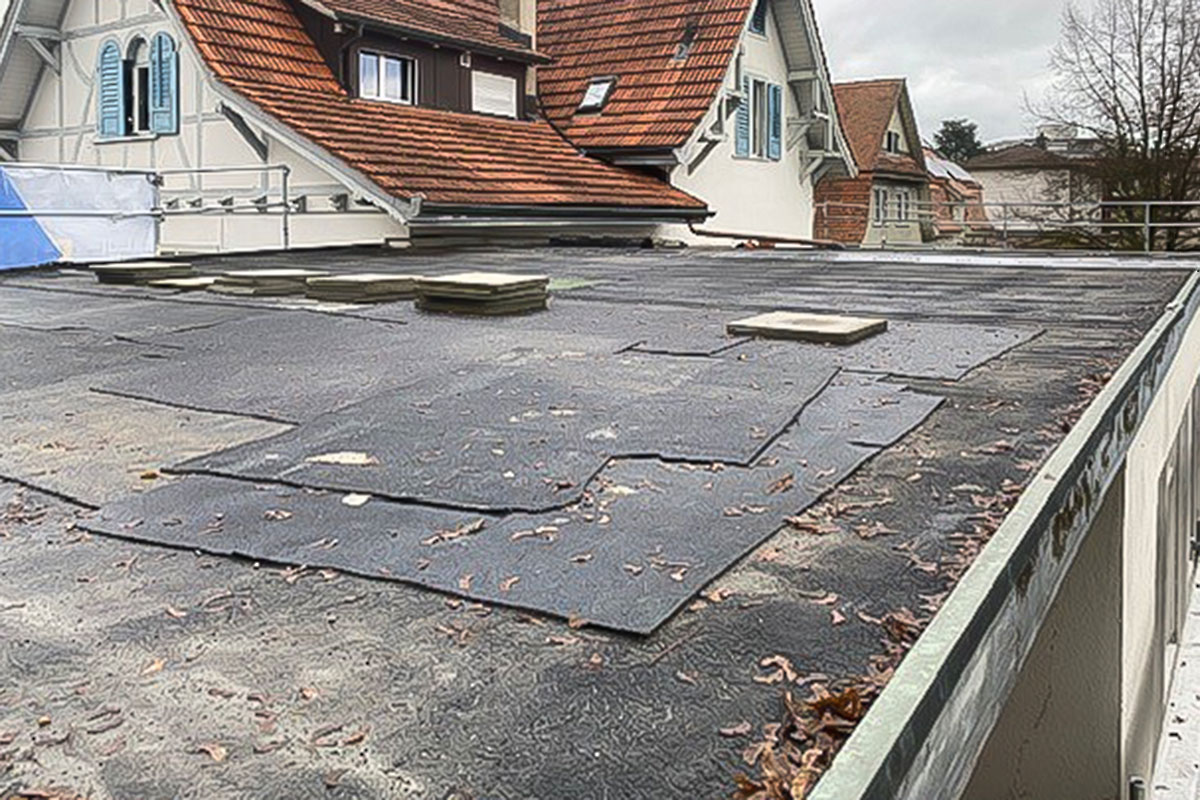

Während der Sanierung
Nach der Sanierung
Ein weiterer wichtiger Bestandteil des Projekts war die komplette Erneuerung der Küche, damit diese den heutigen Anforderungen an Funktionalität und Hygiene gerecht wird. Die Arbeiten umfassten eine optimierte Raumgestaltung und Neuanordnung der Küchengeräte für den Betrieb des Horts.
Vor der Sanierung
Nach der Sanierung
Vor der Sanierung
Nach der Sanierung
